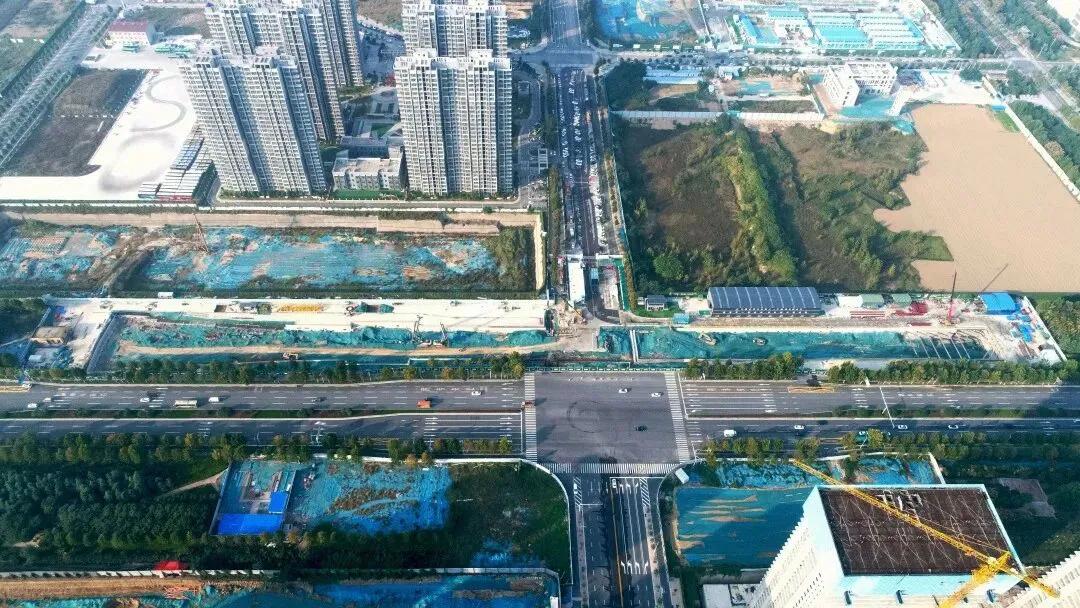

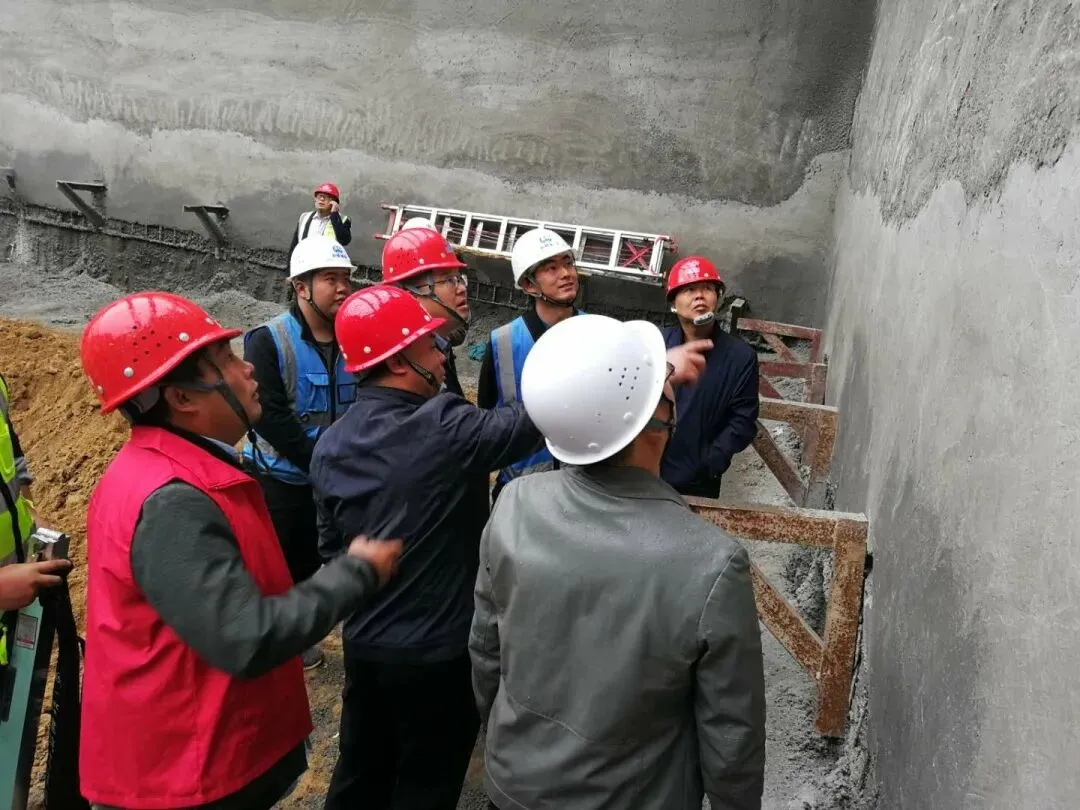

日前,由轨道交通分局承建的郑州市轨道交通8号线01标02工区天健湖站主体结构第一施工段土方开挖完成,并于11月2日通过基槽验收,标志着天健湖站从基坑开挖及支护阶段转序到主体结构施工阶段。
天健湖站全长481.8m,主体基坑标准段深17.7米,最深20.08米。5月30日围护结构首桩开钻、8月18日冠梁及挡墙首件验收、9月28日基坑开挖条件核查、10月13日桩间锚喷支护首件验收、11月2日基底验槽,郑州地铁8号线01标02工区天健湖站始终领先全线车站。项目部坚持“高起点、高标准、严要求”组织各工序施工,施工工艺、实体质量得到了参建各方一致好评。
在保证质量和安全的基础上,确保施工进度,郑州地铁8号线01标02工区以项目总计划为依据,制定年、季、月、周生产计划,现场施工组织以天保周、以周保月、以月保季、以季保年,按不同施工阶段、不同工序分解不同的进度分目标;以各项技术、管理措施为保证手段,进行施工全过程的动态控制;以关键线路和次关键线路为线索,以网络计划中心起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则,达到保证控制节点的实现。项目部克服郑州市严厉的扬尘管控影响,调整优化基坑开挖及支护组织方案,采用内倒、翻土等措施,为开挖、支撑安装、桩间锚喷支护等工序提供连续施工作业面,为基坑顺利开挖到底奠定了基础。

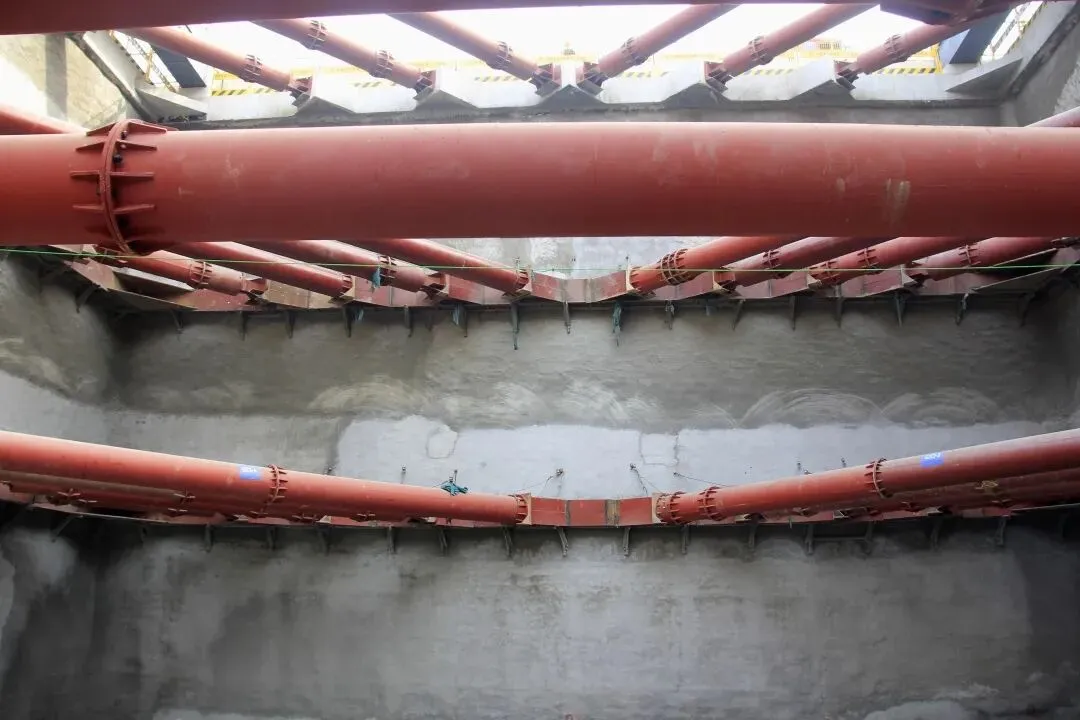

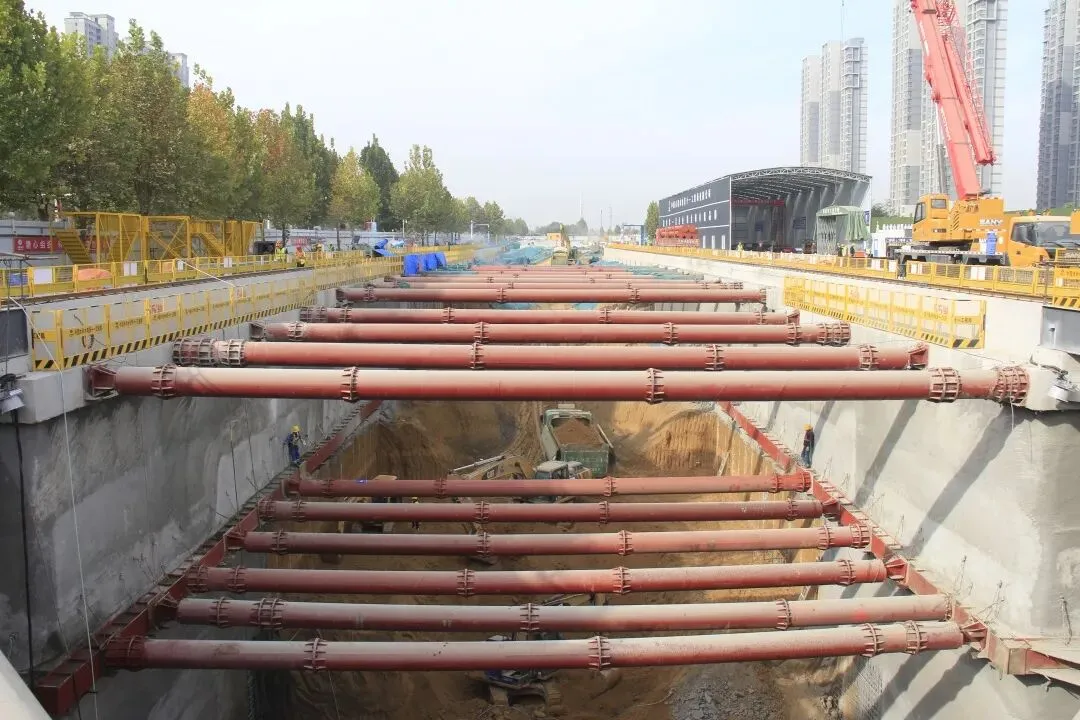

截至目前,天健湖站主体围护结构钻孔灌注桩全部完成,冠梁及挡墙完成96%,土方开挖完成7.4万余方,主体结构、防水及土建接地等各项工作有序推进,现场标准化进一步完善提升。下一步,项目部将围绕阶段节点目标,对标对表找“参照系”,风险管控打“探照灯”,一往无前树“风向标”。
