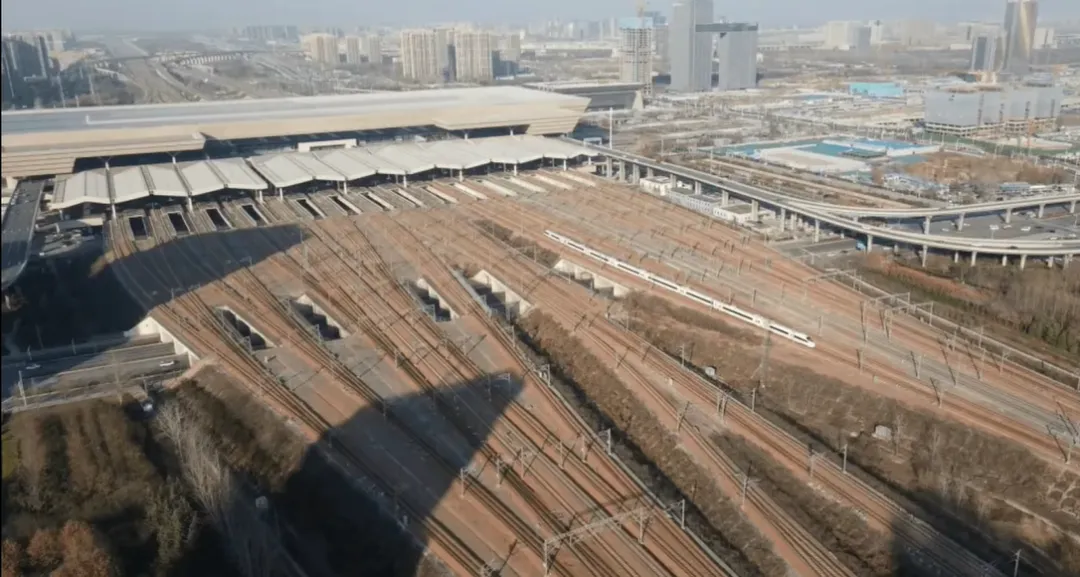

郑州东高铁枢纽供电能力补强工程施工图获批,开工在即
近日,我院承担的勘察设计项目郑州东高铁枢纽供电能力补强工程,迎来重大里程碑——2026年4月,项目施工图正式获批。这标志着该工程即将从设计阶段全面转入实施阶段,开工在即。

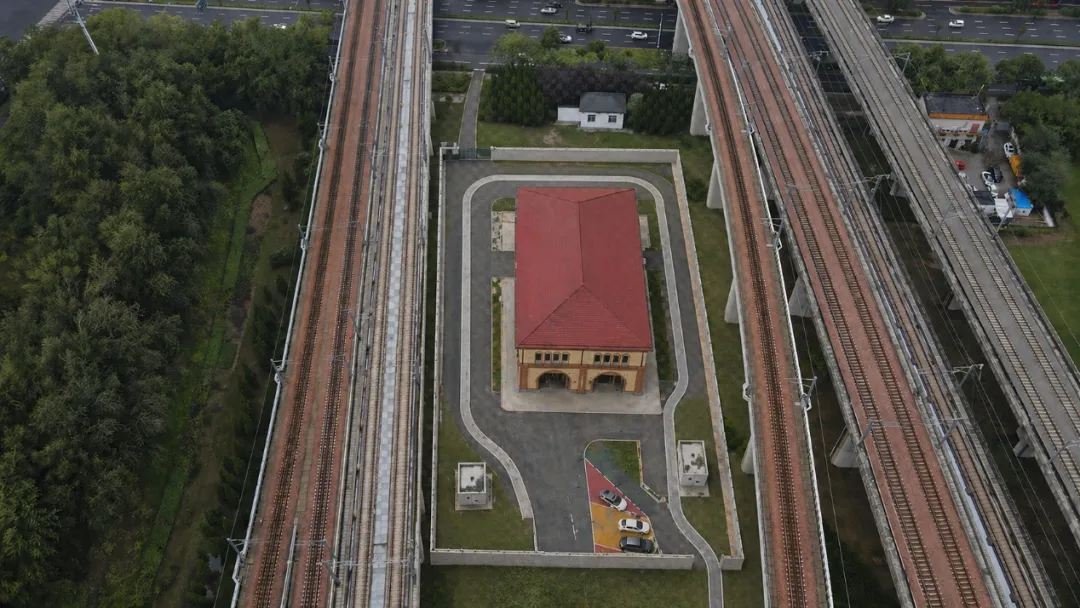

郑州东高铁枢纽作为全国首个“米字型”高铁枢纽,自2008年京广高铁郑武段开工建设以来,历经十余年发展,目前已承担京广、徐兰、郑渝、济郑以及郑开、郑机等多条高铁、城际运输任务,成为我国高速铁路网中最重要、最繁忙的枢纽之一。然而,随着枢纽规模不断扩大,牵引供电系统面临的压力日益增大。根据相关资料显示,郑州东枢纽牵引变电所一旦出现故障,将对郑州东枢纽列车通行能力造成较大影响。郑州东高铁枢纽供电能力补强研究,对提升我国高铁东西、南北大通道的稳定安全运行具有重大意义。
国铁集团鉴定中心、工管中心、工电部以及中国铁路郑州局相关部门对郑州东高铁枢纽供电能力补强工程非常重视。早在2018年12月,国铁集团工程鉴定中心会同工电部等单位组织召开了铁路枢纽全备用牵引变电所方案研讨会,会议讨论了包括郑州东、北京丰台、广州白云等枢纽牵引变电所全备用方案。
我集团公司自2018年起开始前期研究以来,形成了包括对既有郑州东牵引变电所进行全备用改造、新设独立牵引变电所等方案。历经多轮研讨优化,最终确定了优化设计方案。该项目于25年9月获得可行性研究批复,25年12月底获得初步设计批复,26年4月获得施工图批复,26年5月完成施工招标,即将进入实施阶段,标志着该项目实现了技术储备迈向实体落地的一大步。
该项目建成后将全面提高枢纽供电安全可靠性,确保国家“米字型”高铁运输组织安全,进一步巩固郑州作为全国重要综合交通枢纽的地位,为全国大型高铁枢纽牵引供电能力改造提供重要示范。
这一重大项目的推进,标志着郑州东高铁枢纽将迎来供电系统的全面升级,为旅客出行安全和铁路运输效率提供更加坚实的保障。同时,作为国铁集团2025年“联网、补网、强链”重点项目,该项目将为全国大型高铁枢纽供电系统建设及运营提供宝贵经验,树立行业标杆,进一步巩固我院在高铁牵引供电领域的技术话语权与行业引领地位。
