郑州地铁382.7公里的运营里程摆在那里,12条线路铺开,放在全国也算得上第一梯队的规模了。但坐过郑州地铁的人心里都清楚,这张网看着密,跑起来却有好几个地方是”断”的。
10号线修了一大半,站都建好了,列车却迟迟不来。4号线到了贾鲁河就停住,明明再往南几公里就是小李庄站,偏偏接不上。12号线也是同样的情况,南段规划画得清清楚楚,工地却没有动静。这几条线路如果能贯通,郑州南站就不再是一座孤岛,而是真正意义上的第二枢纽。
可它们现在全卡在同一个节点上,就是四期规划还没拿到批复。
这事得从头捋一下。郑州地铁三期工程覆盖的是2019到2024年,该修的线路基本收尾了。按正常节奏,三期收尾、四期接力,中间不该有空档。但实际情况是,整个2025年郑州没有一条新线开工,四期方案到现在还处在”待稳定”的状态,没有正式上报。
为什么卡住了?有一个硬指标绕不过去。
国家对地铁新建项目有一条红线,叫客运强度,简单说就是每公里线路每天承载多少人。门槛是0.7万人次/公里/日,达不到这个数,审批流程根本启动不了。4月份郑州地铁的客运强度是0.68,差0.02。
0.02听起来不多,但你想想,郑州现在运营里程382.7公里,要把强度从0.68拉到0.7,意味着每天要多出大约7600人次的客流。这个数字不算大,按郑州1300万常住人口的体量,地铁出行习惯再往上走一走,今年下半年或者明年达标是完全有可能的。2月份日均客流189万人次,这里面还包含了春节低谷的拖累,等到秋季通勤旺季,数据大概率会好看不少。
所以问题不是”能不能达标”,而是”什么时候达标”。
达标之后还有一段路要走。方案上报市政府、省发改委初审、国家发改委批复,这套流程本身就需要时间。参照成都的经验,第五期规划从招标到最终获批用了将近四年。郑州四期目前连招标都还没正式启动,按这个节奏推算,批复落地大概率要到2027年甚至更晚。
但换个角度看,这段等待期并不是空转。

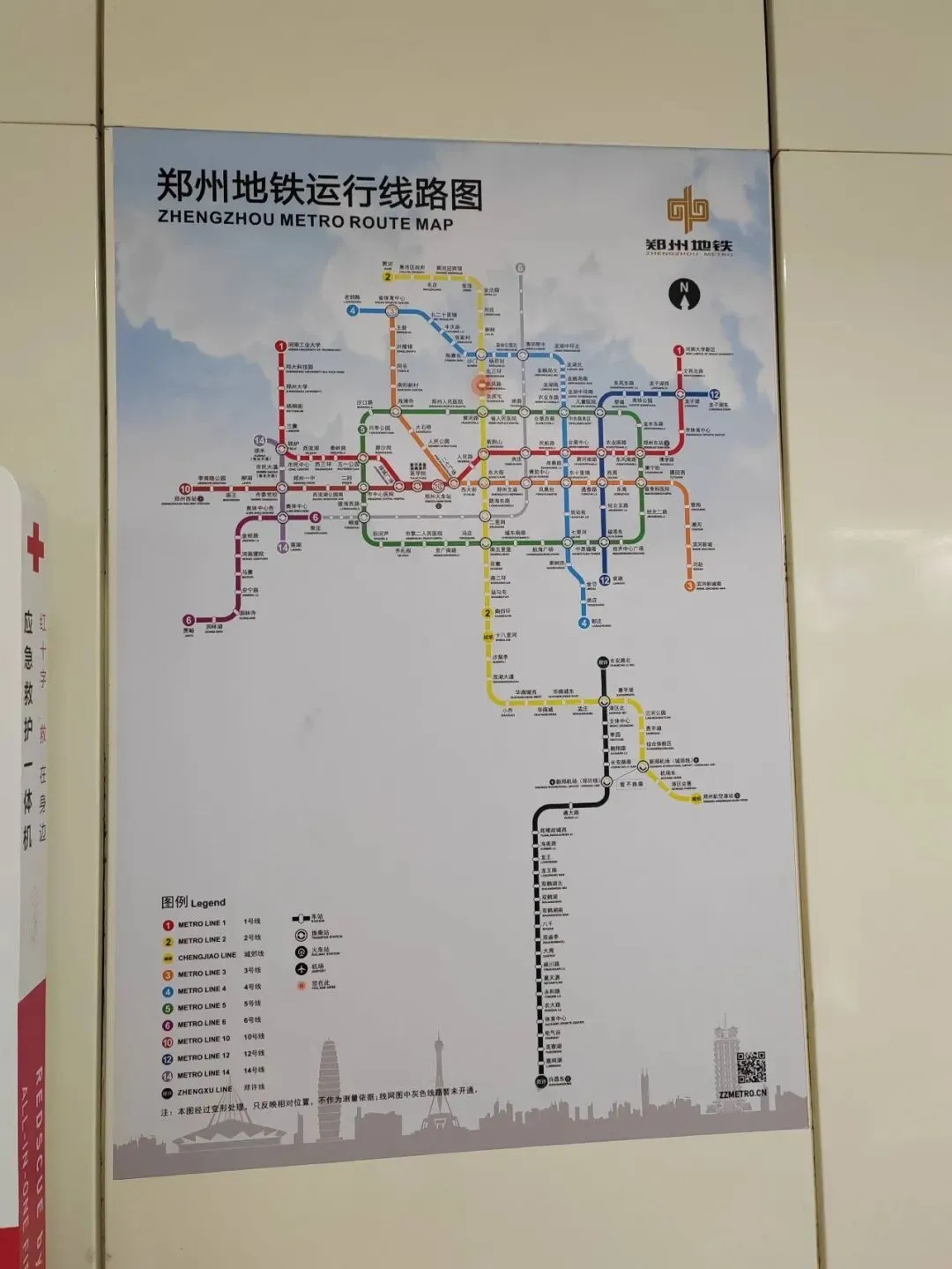

四期拟建的线路方向已经基本明确了。1号线东西两头都要延伸,3号线要往北拉到惠济区,6号线二期、7号线南延、18号线串联郑州南站到二七新区再到惠济区,还有K1、K2两条市域快线把航空港区、新密这些外围组团接进来。初期谋划的总里程大约226公里,最终批复可能压缩到147到170公里之间,这也正常,每个城市报上去的方案都会被砍一刀,关键是骨架线路能保住。
你会发现这些拟建线路有一个共同特征,就是补断头、连枢纽、拉外围。
4号线南延和12号线南段一旦落地,小李庄站就能同时接入两条地铁,从航空港区坐高铁到市中心的换乘链条就彻底打通了。18号线如果能按规划走通,相当于在城市内部画了一条纵贯南北的新动脉,把二七新区这个长期缺乏轨道覆盖的片区拉进网络。K1、K2市域快线则是解决远郊通勤的关键棋子,新密、港区这些地方离主城三四十公里,靠普通地铁的站站停模式效率太低,快线才是正解。
说到编组和运力的问题,这其实是另一个维度的事。郑州地铁目前大部分线路采用B型车6节编组,高峰期部分线路的发车间隔在4到5分钟,个别线路更长一些。跟武汉、成都这些同级城市比,运力确实还有提升空间。不过编组扩容这件事,技术上不难,难的是站台长度和信号系统要同步改造,投入不小。短期内更现实的办法是压缩发车间隔,把现有设施的潜力先挖出来。
从财政角度看,郑州2025年地方财政收入1181.3亿元,这个数字包含了巩义、新郑、新密、荥阳、中牟、港区这些独立财政区域的贡献,市本级实际可调配的资金是有限的。地铁运营本身就是刚性支出,每年补贴不是小数目,在这个基础上还要大规模新建,确实需要精打细算。四期规划里程从226公里压缩到150公里左右,本质上就是在建设雄心和财力现实之间找平衡点。
这个平衡点找得好不好,决定了未来五到十年郑州地铁能不能从”有网”变成”好用”。
其实横向看一圈,合肥四期在报审报批阶段,西安四期也在全力申报,广州在争取四期获批,大家都在同一条赛道上跑。郑州的节奏稍微慢了半拍,但慢的原因很明确,就是客运强度差那临门一脚。这个指标本身是动态的,随着城市人口持续流入、地铁出行比例提升,跨过去只是时间问题。
回到那几条断头线路。10号线二期的土建工程大部分已经完工,设备也装得差不多了,一旦审批流程走通,从”通车准备”到”正式运营”的周期会很短。河南博物院北院区那个缺的站,按新规需要重新上报走流程,虽然多了一道手续,但一个站的体量不大,纳入四期一并解决是最合理的安排。
郑州地铁现在的状态,有点像一个人跑了前半程马拉松,配速不错,但到了补给站发现水杯还没递过来,得等一等。等的过程让人着急,但前半程打下的底子实实在在,382.7公里的网络骨架已经成型,1300万人口的出行需求摆在那里,客运强度0.68离0.7就差一口气。
这口气喘过来,后面的事情就顺了。
