做集装箱商业街项目这么多年,我们接触的客户基本都是这几类:文旅公司、城投公司、商业运营公司,还有地产商做配套引流。
这些客户有一个共同特点:他们要的不是几个零散的集装箱店铺,而是一条完整、统一、能整体交付的商业街。项目从立项到落地,有完整的审批流程、明确的工期节点、严格的验收标准。
今天这篇文章,就站在我们厂家的角度,把一条集装箱商业街从规划设计到安装交付的完整流程讲清楚。不管你是正在筹备项目的甲方,还是需要对接集装箱厂家的工程负责人,看完心里就有数了。
第一阶段:规划设计——方向不对,后面全白做
规划阶段决定了项目 80% 的成败。这个阶段我们厂家要配合甲方做三件事:业态规划、外观定调、效果图落地。

第一步:先出业态图,想清楚这条街要装什么
很多甲方第一次沟通时,只说"我要做一条集装箱商业街",但具体里面放什么业态,心里没谱。我们的做法是,先拉着甲方把业态图拉出来。
为什么业态图必须前置?因为不同的业态,对集装箱的要求完全不一样。餐饮店需要上下水、排烟、隔油池,用电负荷也大。零售店对外摆和展示面要求高。奶茶小吃店需要大开窗和取餐口。文创体验店需要特殊的空间布局和灯光。
业态不明确就做方案,等于盖房子不知道谁来住。后面不管怎么改,都是返工。
实操中,我们一般建议甲方先确定主力业态(占 60%),再搭配引流业态(餐饮小吃占 25%)和配套业态(零售服务占 15%)。先有业态规划,再出箱体布局,顺序不能反。
第二步:确定外观效果,先找意向图对齐审美
集装箱商业街的外观风格跨度很大——工业风、田园风、国潮风、极简现代风、露营风……光靠嘴说,甲方想的和我们理解的可能完全不是一回事。
我们每次都会让甲方先找 5-10 张"看着顺眼"的意向图发过来。不用是集装箱的,可以是商业街参考、建筑参考、甚至小红书上的打卡图都行。目的是把审美对齐——甲方喜欢什么样的色调、喜欢复杂的还是简洁的、喜欢热闹的还是安静的。
审美对齐了,后面的效果图一次过的概率就高很多。我们在郑州做过的项目里,这一步做扎实的,设计阶段基本不用大改。

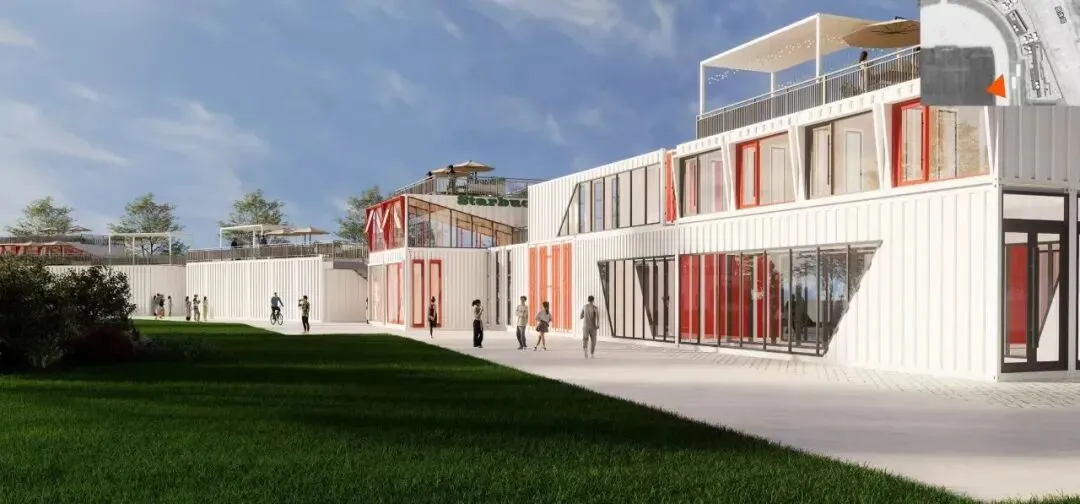

第三步:结合现场平面图,出效果图
有了业态图和意向参考,下一步就是结合甲方提供的现场平面图出效果图。这里有几个关键点必须确认清楚:
场地尺寸和红线范围。箱体落位的精确尺寸,差半米都不行。主入口和次入口的位置。消防通道的宽度要求(不少于 4 米)。场地是否有高差,是否需要做基础找平。市政水电接驳点的位置。
效果图不是画着好看的,是后面生产和安装的直接依据。效果图里每一个箱体的尺寸、门窗位置、颜色、排列方式,都对应着后续的制造图纸。所以效果图阶段,甲方工程负责人一定要深度参与确认,不能只看个大概。
第二阶段:商务合同——报价怎么谈,合同怎么签
规划方案确定之后,进入商务阶段。很多甲方第一次做集装箱项目,对报价体系和合同流程不熟悉,我们作为厂家,一般会这样推进:
初步报价:不是一口价,是按项拆分明细
集装箱商业街项目的报价,绝对不能报一个"总价"就完事。真正的厂家会给你一份按项拆分的报价单,至少包含这几大块:
箱体生产费——每个箱体的规格、配置、材料明细。运输吊装费——从工厂到现场的物流 + 吊车就位。场地基础费——地面处理、基础墩、预埋件。水电管网费——给排水、强弱电、化粪池/隔油池。配套工程费——公共卫生间、公共区域地铺、景观绿化、标识系统。
每一块的单价、数量、规格都列清楚。为什么这么做?因为甲方内部也要走审批——你的总价是怎么来的,每一笔钱花在哪,得有据可查。专业厂家不怕拆明细,怕拆明细的才要打个问号。
签合同前必须确认的几件事
工期节点:从下单到交付,每个阶段的时间节点要明确。付款方式,质保范围:主体结构质保几年、防水质保几年、电器质保几年,合同里写清楚。现场条件:甲方负责现场三通一平(通水、通电、通路、平整场地),这些必须在厂家进场前到位。
商务阶段最怕的是"口头约定"。所有承诺——包括配置、工期、材料品牌——落到合同上,才是对双方都负责的做法。
第三阶段:生产安装——从工厂到现场,全程可控
合同签完,进入生产交付阶段。这个阶段考验的是厂家的产能、品控和现场管理能力。
工厂生产:不是"做好就行",是有标准的
商业街项目的箱体生产,和单个店铺不一样。因为箱体数量多、规格可能不同,但外观风格必须统一。所以生产阶段有几个关键控制点:
1. 主材统一备料。方管、钢板、岩棉板等主材一次性采购到位,避免不同批次出现色差或规格偏差。

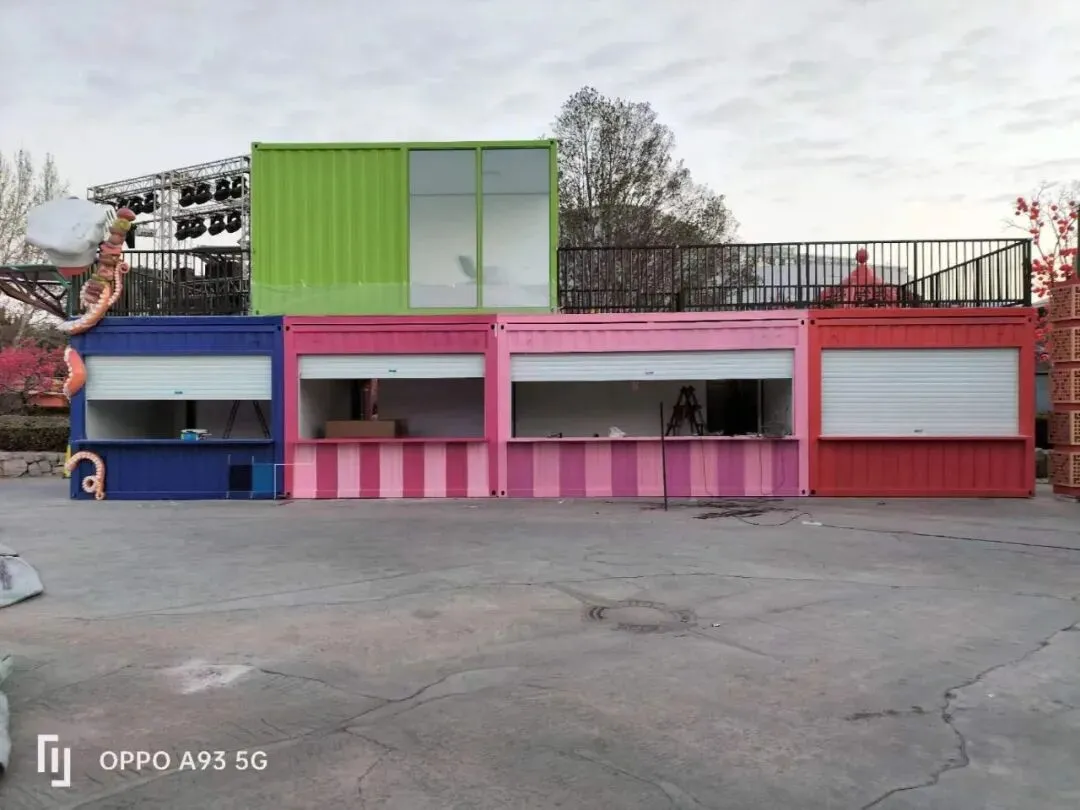

2. 首件确认制度。第一个箱体做好后,甲方到厂验收确认——规格、外观、工艺细节都没问题,后续批量生产以此为标准。
3. 焊接工艺统一标准。商业街箱体面多量大,焊接必须严格执行满焊 + 焊渣清理 + 防锈处理的标准流程。因为商业街人流量大,结构安全是第一位的。
4. 工序质检留痕。每个箱体做完,焊接、防水、电路三项核心工序要拍照留档,有问题追溯到具体工序和责任人。
现场安装:箱子到了,怎么"拼"成一条街
集装箱商业街的现场安装不是简单的"放上去"。核心流程是这样的:
第一步——场地准备。甲方确认三通一平到位,基础墩按图纸预埋到位。我们一般会提前一周派人到现场复核,确认基础位置和标高无误。
第二步——箱体运输进场。根据现场条件规划进场路线和吊装顺序。大箱体(40 尺)一般用平板车运输,进场前确认道路宽度和转弯半径够不够。
第三步——吊装就位。吊车按顺序把箱体吊到基础墩上就位、调平、固定。这个环节最考验现场调度能力——吊车按什么顺序吊、箱子在哪个位置存、先装哪个后装哪个,提前排好计划,现场按计划执行。
第四步——管网接驳。箱体就位后,水电管网统一接入。强电总箱到分户电表、给水总管到分户水表、排污支管接入主管,全部在箱体底部管网层完成。
第五步——公共区域施工。地面铺装、景观绿化、照明灯带、标识系统,这些公共配套在箱体安装后统一施工。
第六步——整体验收。甲方按合同逐项验收——箱体数量、规格、外观、水电功能、防水测试。验收通过后交付运营团队进场装修和内装。
什么样的厂家能接商业街项目?
不是所有集装箱厂家都能接商业街项目。和单个店铺比起来,商业街项目的门槛高很多。甲方在选择合作厂家时,建议重点看这几个能力:
1. 产能能不能匹配工期。30 个箱体,工期 45 天交付,厂里有多少台焊机、多少组安装队?能不能在规定时间内完成?产能不够的厂,接到大单也做不出来,最后拖工期。
2. 有没有完整的设计团队。商业街项目不是甲方给图纸、工厂照着做那么简单。厂家需要有设计能力——能根据业态图出平面布局、出效果图、出施工图。如果厂家只会按图加工,甲方就得另外找设计院,中间沟通成本很高。
3. 有没有商业街项目的实际案例。别只听嘴说,要去看真实落地的项目。到现场看工艺细节——焊缝处理怎么样、防水做得好不好、整体效果和效果图差多少。
4. 售后团队是不是驻厂。商业街运营后,水电、防水这些小问题随叫随到很重要。如果厂家的售后是"外包"或者"打一次电话来一次",后期运营会很头疼。
商业街项目甲方最容易踩的 3 个坑
坑 1:把商业街当成"买箱子",忽略了厂家的规划和设计能力。集装箱商业街是一个系统工程,不是采购一批箱子堆在一起。如果只比单价,选了一个只会做箱子不会做规划的厂,后面的问题全是你自己扛。
坑 2:效果图和落地差距太大。主要原因是没有做"首件确认"。工厂做的第一个箱子,甲方一定要到厂验收。确认了标准,后面的质量就有保障。跳过这一步,等箱子全部拉到现场再看,发现问题就晚了。
坑 3:忽略现场条件和工期衔接。甲方负责的三通一平没到位,厂家的箱子和安装队到了现场干不了活,每天都是等的成本。现场的工期衔接到位,甲方和厂家双方的配合效率,直接决定了项目能不能按时交付。
最后说句实在话
一条集装箱商业街的落地,从规划设计到工厂生产到现场安装,考验的不只是厂家的制造能力,更是项目管理能力。甲方选对了合作厂家,少的不是几万块钱,是几个月的折腾和无数扯皮的麻烦。
作为在郑州做了多年集装箱项目的厂家,我们经手的商业街项目,从 10 个箱体到 50 个箱体都做过。每一个项目都按这套流程走下来——设计阶段把方案做透、生产阶段把标准卡死、安装阶段把衔接管好。
如果你正在筹备:
集装箱商业街项目文旅景区集装箱配套商业街区招商/改造地产项目配套商业街城市更新/夜市规划
可以把你的:
场地平面图 + 大概箱体数量 + 业态需求 发给我们
帮你做一版可落地的整体方案 + 分项报价参考
