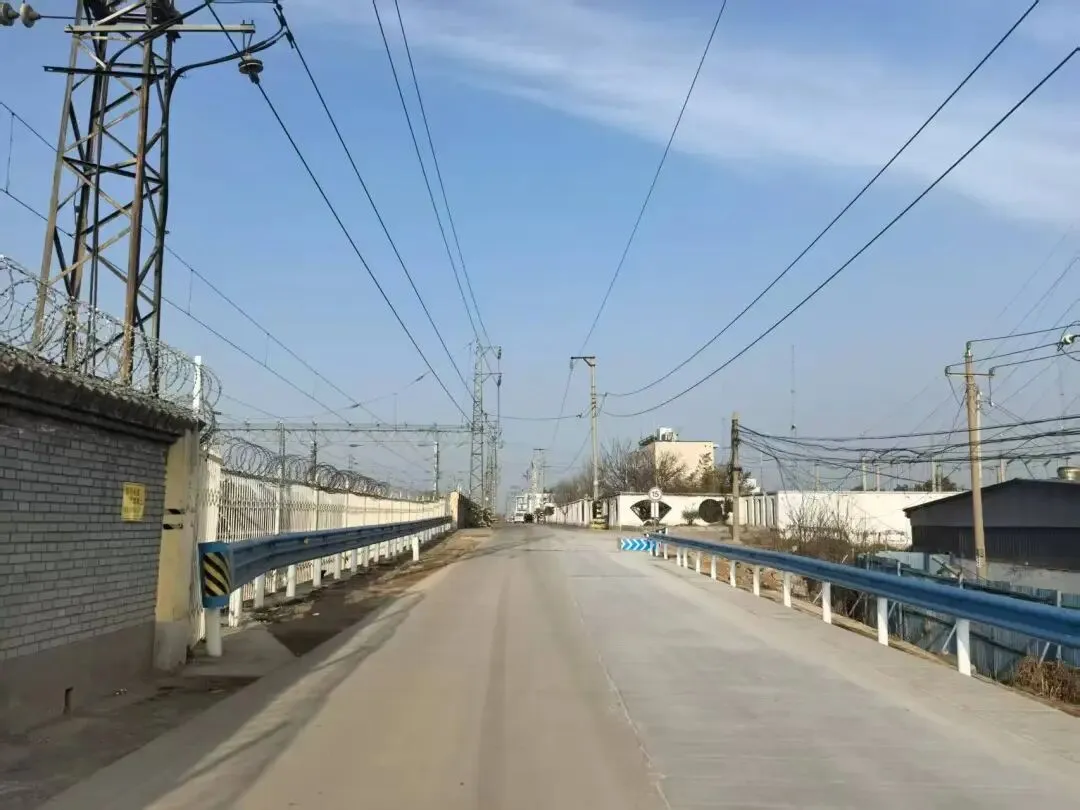

春运前夕,一条宽4.5米,长1.2公里的道路正式在洛阳北综合生产区投入使用。
该道路自2025年6月正式开工建设以来,在项目推进过程中,克服了四大困难和挑战。

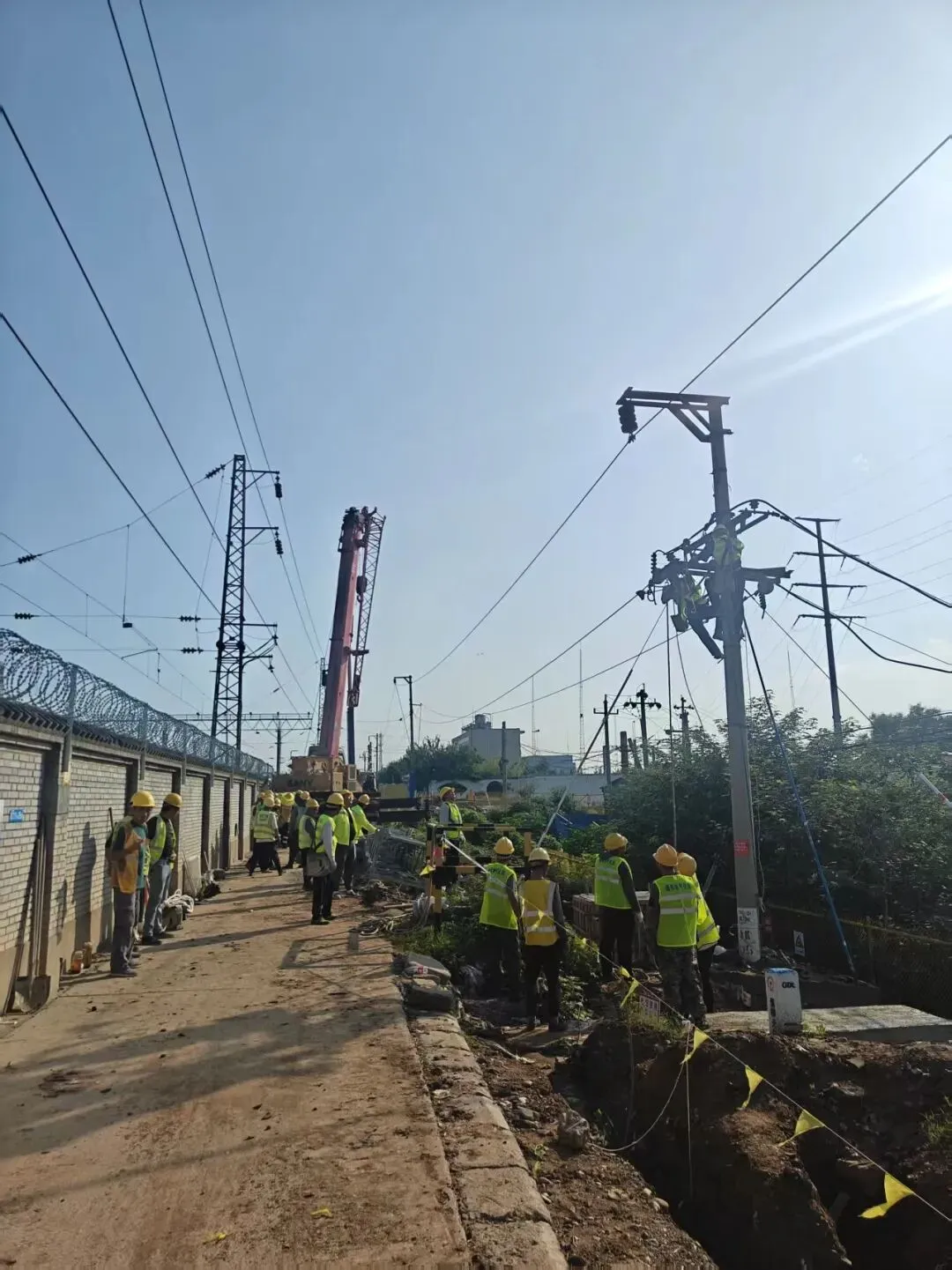

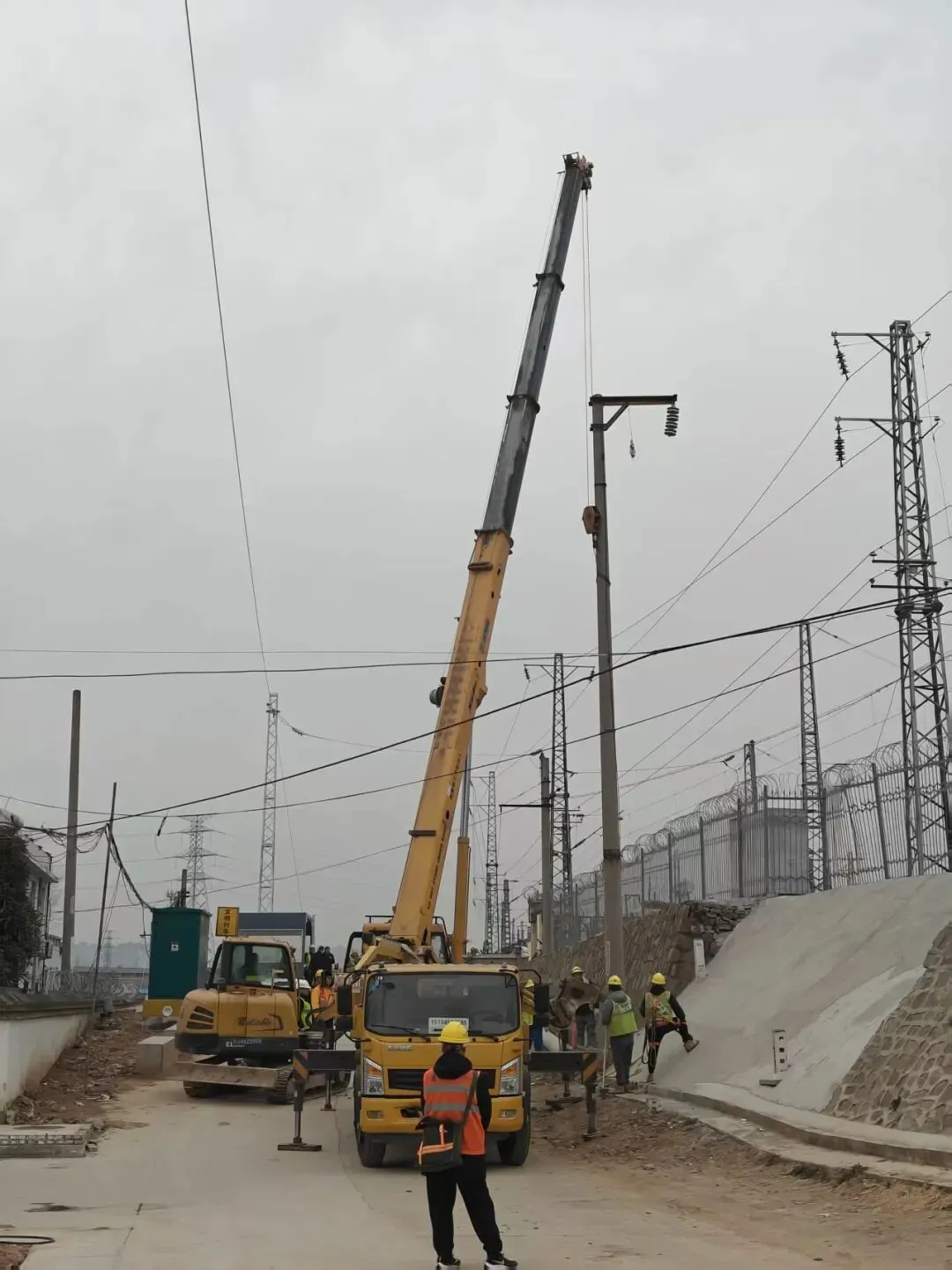

一是复杂线缆迁改。需对密集光电缆进行精细排查,成功拆除废弃地方通信光缆十余处,确保施工安全与线路畅通。二是极端天气考验。项目遭遇罕见雨季,累计降雨达32天,期间多次因暴雨预警被迫暂停土方作业,导致工期一度停滞2个多月。三是环保管控协调。施工曾因地方环保管控,一度禁止土石方作业。经指挥部积极多方协调,最终以“民生工程”的名义获得理解与支持,恢复了关键工序的施工。四是高压线路迁改。涉及27.5KV供电线及10KV电力线的迁改方案,技术要求高,协调难度大。

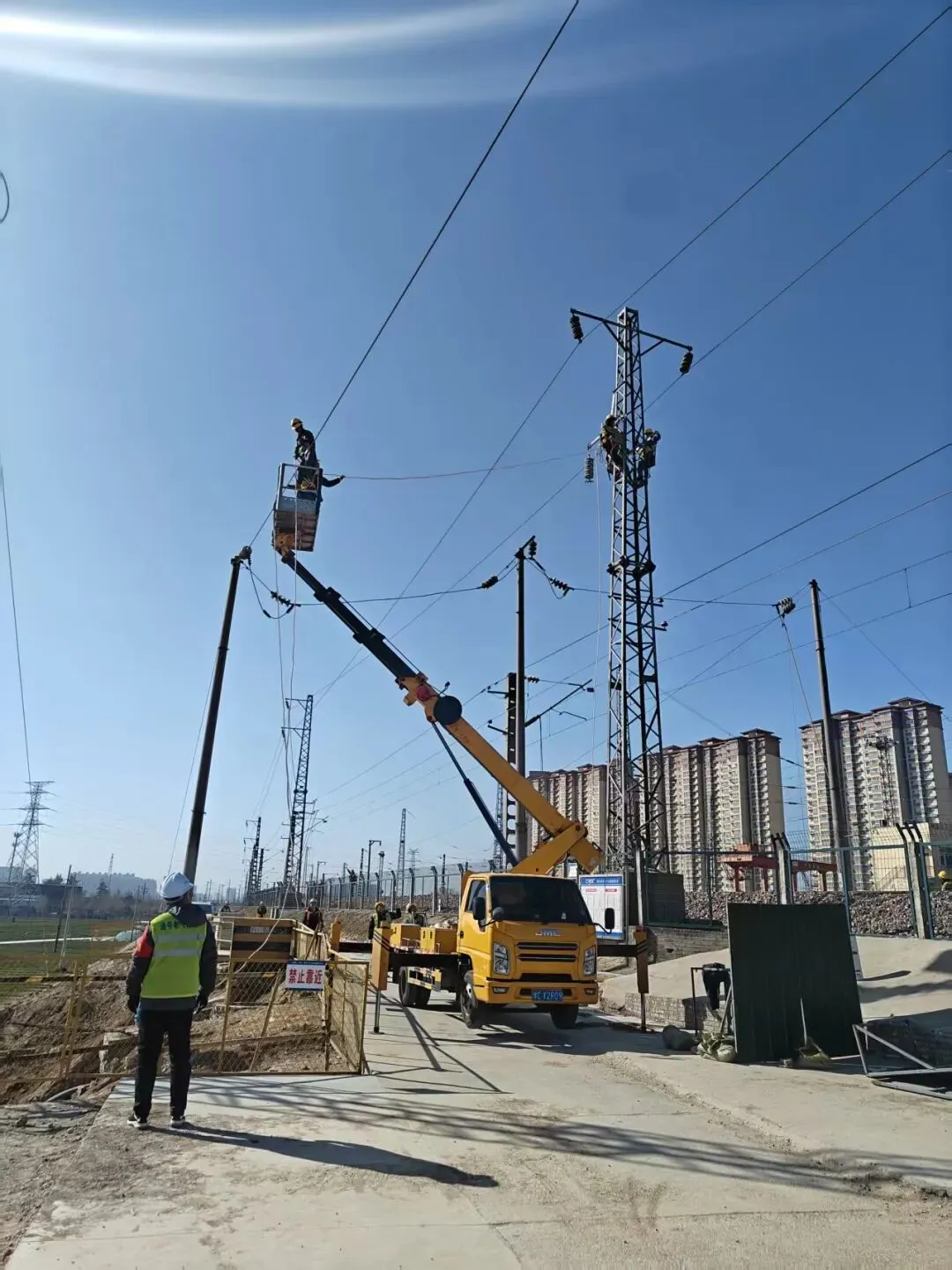

面对重重困难,洛阳工程指挥部充分发挥统筹协调作用,通过科学优化施工工艺、积极联动各方资源,最终攻克了所有难关,确保了道路在预定目标时间节点顺利通车。
